施工工艺
(一)、彩钢板的施工工艺
1、本工程净化装修采用50mm岩棉夹心彩钢板,具体技术参数为:彩钢板立板采用手工岩棉彩钢板S=50mm,钢板厚度:0.5mm ;铝合金型材为净化专用光料型材;夹芯材料符合国家有关要求。
2、对选用彩板的检查:在安装顶板和壁板之前首先要对彩板的外观、尺寸、色差相对照,必须达到房间要求、彩钢板表面平整,无污染、折裂、划伤,对插口平直,上下均匀一致,无翻翘现象然后进行安装。
3、汇同甲方、土建方对水泥层地面进行检查,确定地面达到平整要求,预埋线管位置正确,尤其注意彩板墙与土建墙结合的部位和土建墙的垂直度,房间内柱梁表面的处理平整度,检查无误后,对净化间放线,定位。
4、将水泥层地面的卫生清理干净后,铺设地槽、将地槽准确无误按放线尺寸位置铺设、在地槽的中心线每间隔30cm,镶嵌长度为3.5cm的木螺丝,且加保护垫,地面有坡度的地方,使用升降地槽调整平整。地槽与地槽接缝尽量避开有坡度的地方,接缝间距不超过2mm,接缝处安装完成后用密封胶填充。
5、地槽铺设完成后,清扫地槽的卫生,校对净化间的尺寸、预留门的位置,然后将壁板放入地槽固定,依次将下一块板子与前面的板子用中字铝连接,板缝不得大于4mm,上下均匀一致,每3块壁板要对壁板的垂直度进行校对、误差较大的应调整更换,防止不闭合、扭曲等现象。壁板的垂直度应用1.2m的托板直尺检查,不垂直度不大于0.2% 。壁板安装时,将净化窗嵌入安装,并保证净化窗四周缝隙均匀。在壁板与壁板拼接时,将板对接处的薄膜撕开,避免在打胶时将胶打在薄膜上。预留门洞时,误差不大于2mm。
6、在做维护彩板时必须做到底无悬空,上标高一致、无误差。

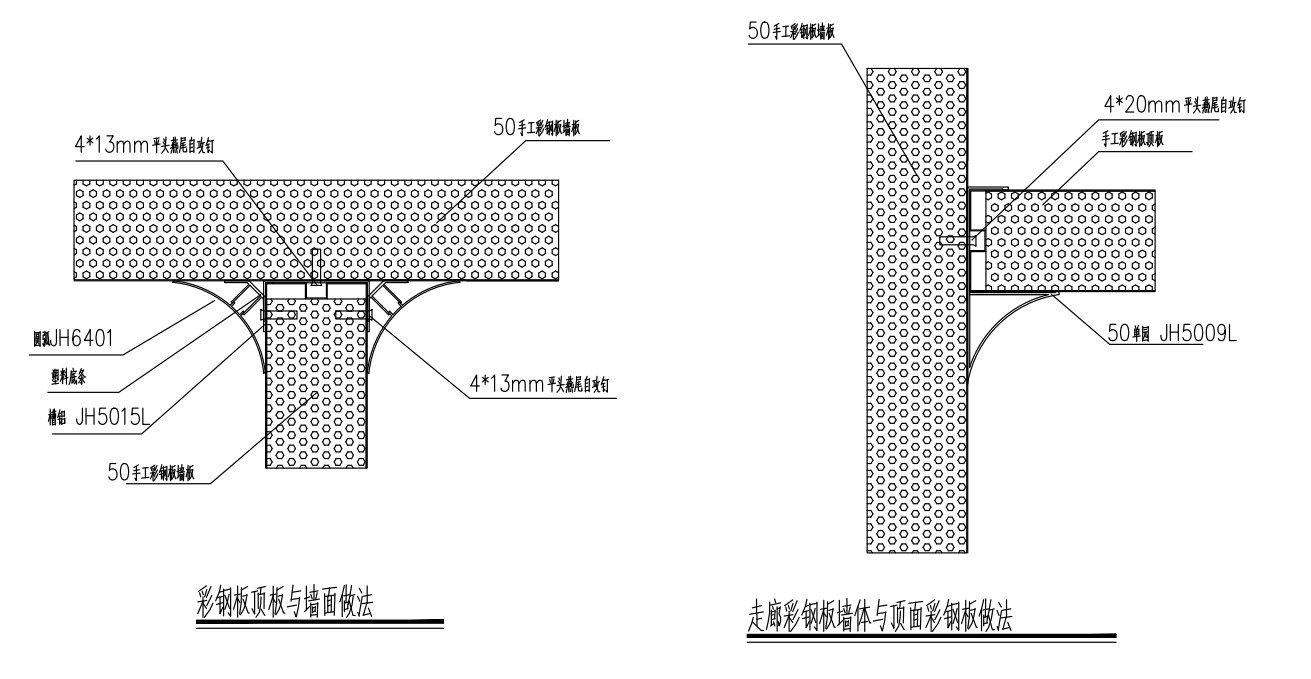

7、壁板完成后,按房间人流或物流进出方向纵向铺设顶板,每块顶板必在壁板搭实、承重位置放在壁板中心2.5cm处,且各房间的顶板交缝严密,缝隙不超过4mm,板与板之间使用中字铝连接,缝隙不超过4mm。整个房间的顶板铺设完成后,在房间设木托固定支点,用1.5m的拐尺检查房间四角的垂直度,误差不超过2‰。 房间高度符合设计要求,不合格的及时调整。然后顶板与壁板之间用玻璃胶密封,安装PVC扣槽,每间隔15cm,用自攻螺丝固定牢固。PVC扣槽不得有断开或重叠,接缝距离不超过2mm。
8、顶棚内顶板上按纵横设置吊杆,纵槽铺设间距1.18m,横向设置间距2m,然后由顶垂10mm镀锌丝杆,配10mm的方形调节器将顶板调平。吊筋必须垂直,方形调节器松紧适当。
9、将顶板与壁板固定完成后,先把顶板与立板接缝处的薄膜撕掉,然后用专用硅胶将顶板的接缝填实,用彩板外皮将缝隙封严。吊筋未固定牢固前,顶板严禁上人。
(二)、阴、阳圆角说明
1、在镶嵌内外圆角时,首先核对内外圆角的规格、型号、厚度是否符合设计要求,表面喷塑有无划伤,内外圆角是否调直外露无毛刺、砂眼,确定无误后,按放样线,打扫卫生后进行施工。

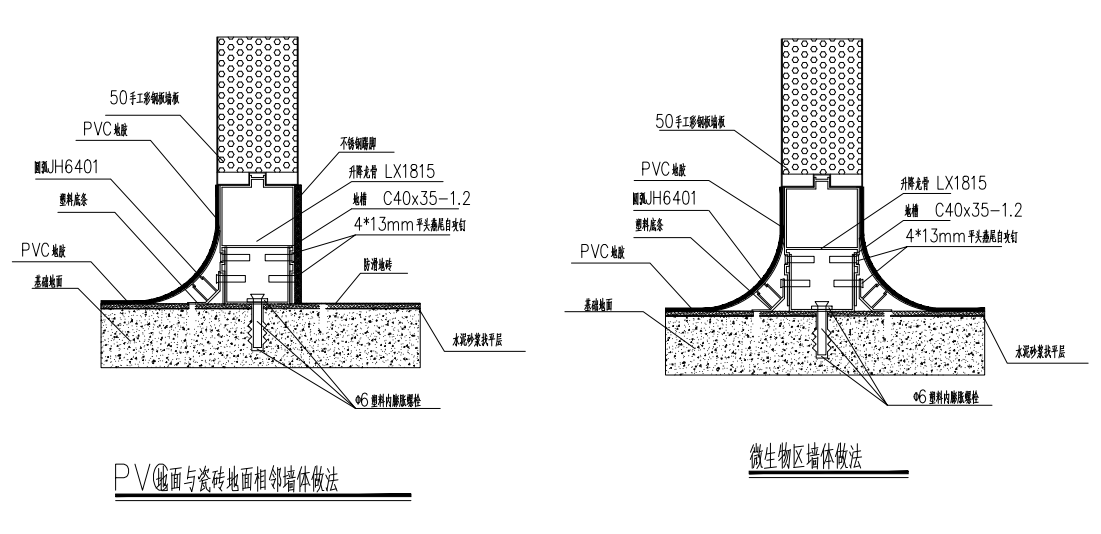

2、在镶嵌圆弧时,要紧贴彩板,由一头依次用木锤镶入PVC扣槽内,如遇地面坡度时用橡塑胶条将底垫实,房间圆弧角尽量不留接缝,不可避免时,接缝控制为1mm,且接头确定必须保持平直,不得有凹凸现象。
3、在镶嵌顶板的圆弧时,房间结角处将圆处凹入顶角4.5cm,由两个圆弧拼成三维圆角,遇到柱子时要用50两通过渡。
4、在房间纵壁板和槽壁板交接处,将三维角底部用木锤校正嵌入,三维接缝圆滑,无强接,凹凸现象,接缝打胶处理。
(三)、工程门窗的安装
1、彩钢板装饰房间内的窗采用铝合金框架,门采用钢制净化门。
2、净化门的安装:将门框按照对应的尺寸安装在预留的门洞上,并保持接缝均匀,连接牢固。门板安装后,距地面的间隙不大于10mm,并保证不能出现划地现象,门关闭后,保证密封严密,门板与门框平齐。
3、净化窗的安装:安装净化窗时,要保证窗体与壁板平齐,且净化窗与壁板之间的缝隙不得大于4mm,接缝处打胶处理。
(四)、门锁的安装方法
1、门板对口缝项目门板与框间立缝 宽度1mm(1.5-2)
抠与扇间上缝 1.0-1.5
门板与地面缝 3-4
校对无误后,在门板距地0.9-1.05m处安装门锁,开孔距框应与门锁操头相适宜,允许偏差1mm,用对接筒管固定螺丝固定门锁,长度不超过5cm,避免门锁压挤门框包角,小五金应安装齐全,位置适宜,固定可靠,小五金均用自攻螺丝固定。
2、安装完成后,门锁四周打胶处理,固定无松动。
