实验室彩钢板天花施工技术

彩钢板吊顶施工工艺流程施工要点 1)施工前首先熟悉深化设计图,完成现场勘测,对土建房间的误差做到心中有数。吊挂等与主体结构和地面的联结件的固定应严格按深化设计面要求进行。 2)吊顶应按房间宽度方向起拱,使吊顶在受荷载后的使用过程中保持平整。吊顶四周应与墙体交接严密,安装过程中不得撕下板材表面保护膜。禁止撞击和踩踏板面。 3)需要粘贴面层的材料,嵌填密封胶的表面和沟槽防止脱落积尘,

彩钢板吊顶施工工艺流程

施工要点

1)施工前首先熟悉深化设计图,完成现场勘测,对土建房间的误差做到心中有数。吊挂等与主体结构和地面的联结件的固定应严格按深化设计面要求进行。

2)吊顶应按房间宽度方向起拱,使吊顶在受荷载后的使用过程中保持平整。吊顶四周应与墙体交接严密,安装过程中不得撕下板材表面保护膜。禁止撞击和踩踏板面。

3)需要粘贴面层的材料,嵌填密封胶的表面和沟槽防止脱落积尘,必须严格清扫,除去杂质和油污,确保粘密实牢固。

4)管道穿行:管通穿过围护结构时,首先需要有良好的固定构造,在使用时不能晃动变位,才能保证密封措施的效果。必须将安装定位与密封处理两者有机结合起来。因此金属壁板上所开的每个孔的周边附加定位骨架,大尺寸风管加固应防止前后、左右窜动,在管壁与金属壁板缝隙内填充密封胶或像胶海绵,再用密封胶处理。

5)所有风口、管道的穿越洞口均应尽可能在二次排版设计时在图上表示出来,由壁板厂家在工厂预埋加强筋。由于在开洞口设置加强筋增加彩钢板的强度,而且夹芯材料不会泄漏出来,有利于要求。

6)不能预埋的需在现场现开洞的部分,开洞后应在洞口加设加强筋,然后将夹芯材料清理干净,使符合安装的要求。

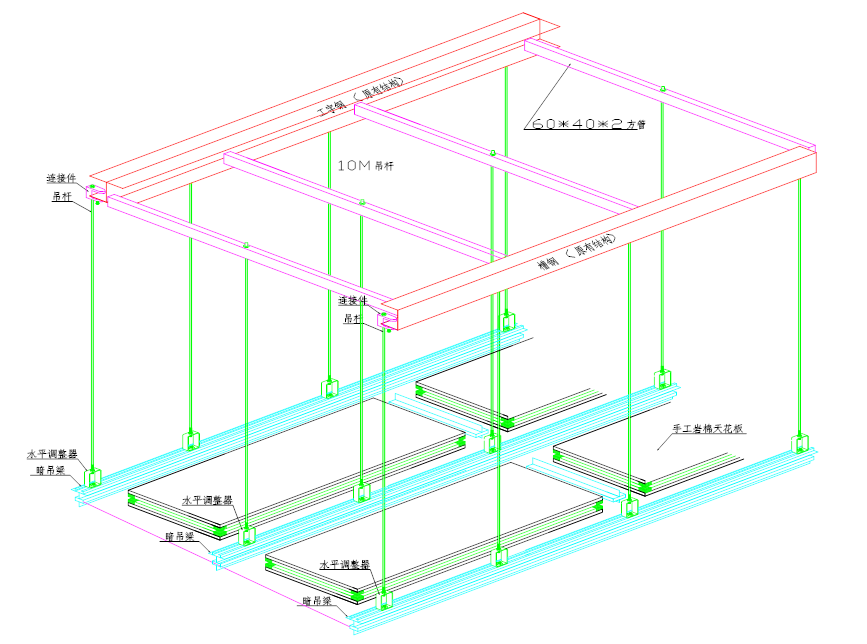

(2)安装节点图








夹层内顶板安装效果图

(3)质量要求

1) 对维护结构工程所用材料,另部件应符合设计要求;设计无要求的自购件应达到优质及部颁标准。金属壁板,应有质保书、性能检测报告、合格证书。

2) 维护结构施工前,室内空间必须彻底清扫至无积尘,金属壁板和配件应存放在清洁的环境中,平整地放在防潮膜上,防止变形。壁板和配件应在清洁环境中开箱启封。不合格或已损坏的产品不得安装。

3) 金属壁板隔墙安装要平整,板缝要垂直严密。吊顶的固定和吊挂件只能与主体结构相连,不能与设备和管线支架交叉混用。壁板和顶棚表面应光洁、平整,不起灰,不落尘,耐腐蚀,耐冲击,易清洗。

4) 严格执行国家颁布维护结构工程的施工验收规范和质量评定标准,并做好各项隐蔽工程记录。
